节日传捷报!堰塞湖电站2台发电机组首次并网调试成功
本网讯(堰塞湖公司 宁季国 报道)10月1日至2日,经过一线干部职工的连续多日奋战,牛栏江红石岩堰塞湖整治工程光明水电厂先后成功实现1#、2#发电机组的首次并网调试,以崭新的“百日攻坚”成果向中华人民共和国成立72周年献礼!
近期以来,堰塞湖公司全员响应集团、水投公司关于水利工程项目建设“百日攻坚”的部署要求,持续转化党史、“四史”学习教育成果,激发全员奋进力量,紧盯机组全投目标抓实干、抓攻坚、抓冲刺,全力做好投运准备各项工作。根据220kV线路建设进度,相继完成了并网协议、调度协议、计量协议等的商签,并严格按照规范要求对发变电设备进行复检试验,同时加强与云南电网沟通,做到精准计划、提前申请,打好有准备之仗。

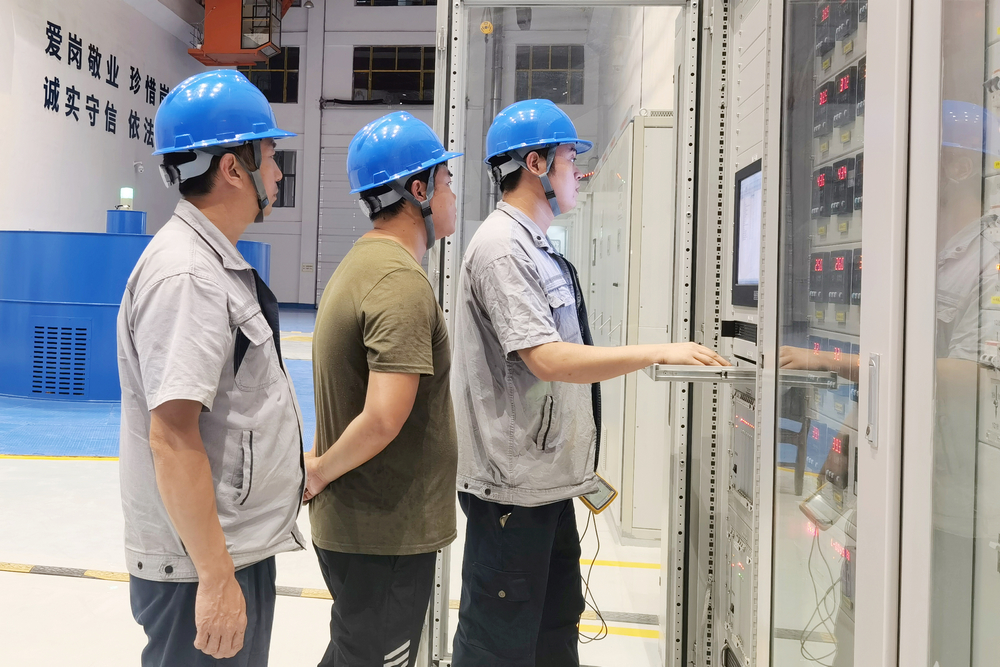

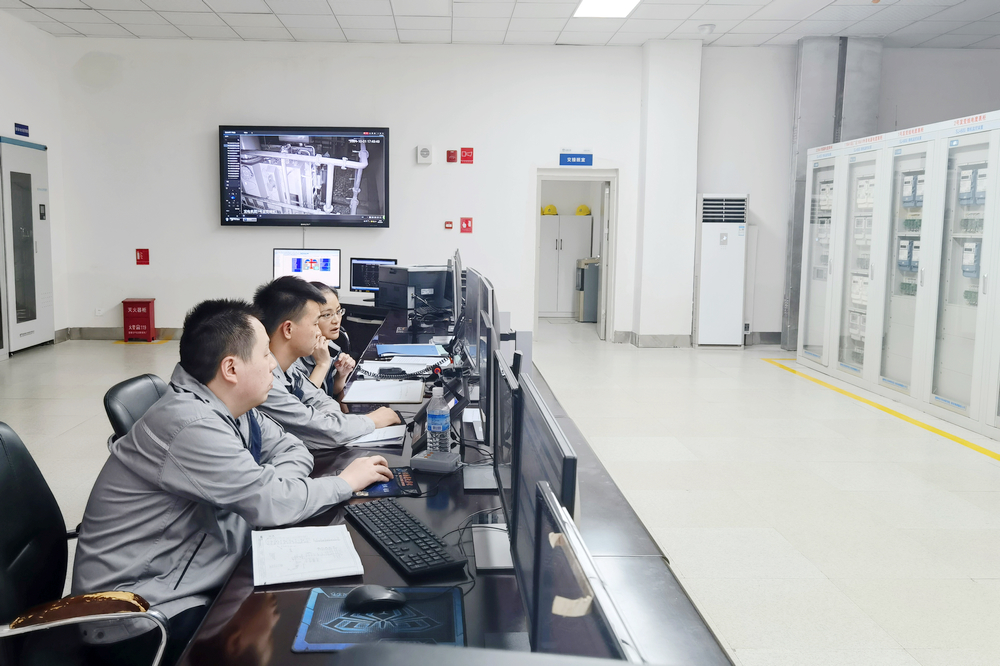

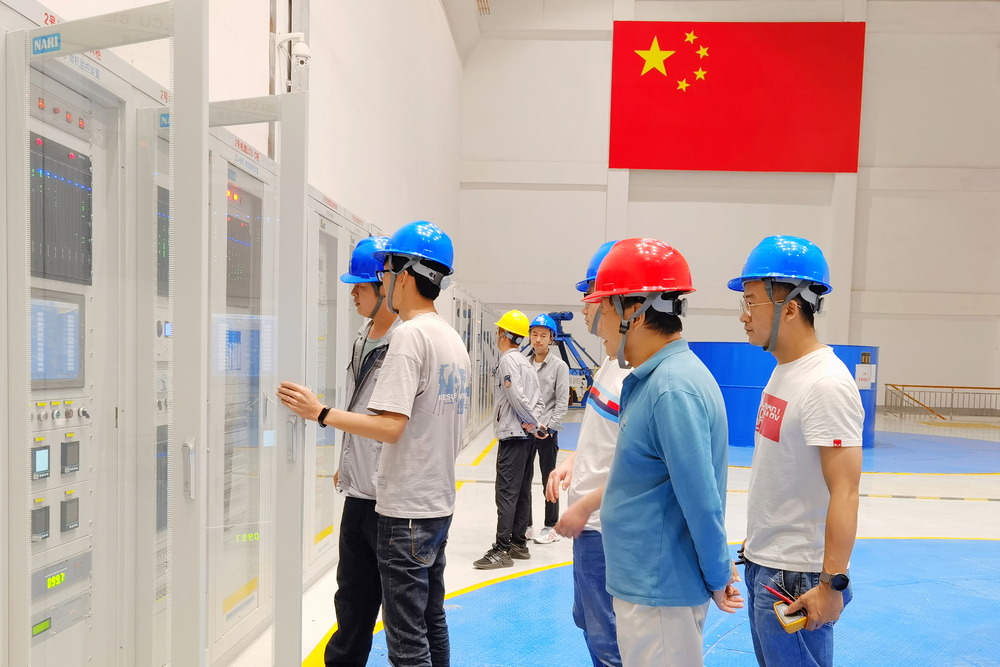

一线全员放弃中秋、国庆假期,组织各参建单位50余人参与1#、2#机组的投运准备工作,确保设备安全可靠、如期投运。随着220kV线路建成投运,光明水电厂于9月28日21时30分正式接受省调指令,开始启动1#、2#发电机组的新投运工作,次日6时30分云南电网通过220kV送出线路倒送电至电站升压站。电厂运维人员及安装调试人员严格遵守调度规程、安全规程和电站运行规程,并根据投运方案逐项完成操作。经过4天4夜的艰辛奋战,顺利实现1#机组于国庆节当天13时26分首次并网、2#机组于2日19时55分首次并网,这标志着水电厂剩余2台机组已全部达到并网发电的关键条件。
接下来,堰塞湖公司全员将继续开足马力奋战“百日攻坚”,力争国庆节期间组织试验单位、厂家、安装单位开展黑启动试验、一次调频、PSS、AGC、AVC等涉网试验,争取剩余2台机组早日投产发电,为堰塞湖整治工程全面兴利、全面增效作出应有的贡献。
